当雄县羊易地热电站有限公司
世界海拔最高地热电站
一、公司简介
当雄县羊易地热电站有限公司于2011年7月4日成立,项目位于中国西藏自治区拉萨市当雄县格达乡南部羊易村境内,项目海拔4650米以上。该项目规划装机总量为32MW,一期16MW地热发电项目于2018年并网成功,2020年实现年上网结算电量11000万度,二期16MW发电项目于2021年正式启动,目前处于项目前期手续核准过程中。羊易地热发电站,为全国地热电厂单机容量最大,世界海拔最高的地热电站之一,而且该项目实现了发电尾水100%回灌。

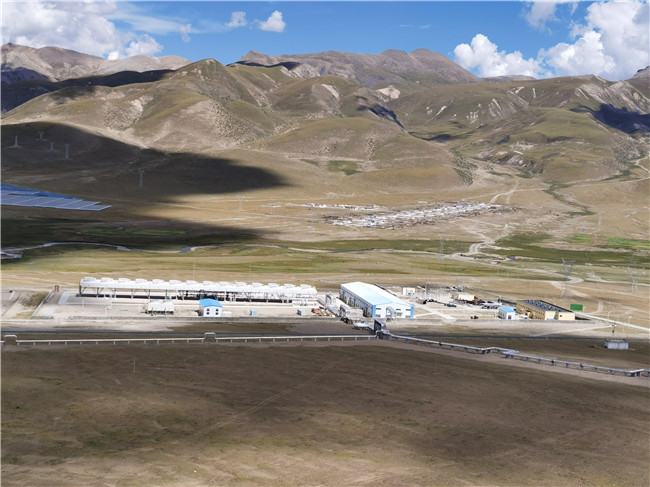

电厂夏季全景
美丽的西藏孕育着中国大部分的中高温地热田和中国地热发电的未来,羊易公司经过8年的奋斗,克服了4650米及以上高海拔生命禁区的重重困难,将埋藏在地下的高温地热能转化成为充满能量的电流,通过电网源源不断的输送到拉萨,为西藏电力结构增添了一股绿色且稳定的清洁能源,该项目成为中国地热发电样本和世界高海拔地热发电范例。
二、羊易项目发展历史
羊易热田的勘探工作于1988年开始,1990年结束,西藏地热地质大队1991年4月提交《西藏自治区当雄县羊易地热田勘探报告》以及1991年12月23日全国矿产储量委员会对《西藏自治区当雄县羊易地热田勘探报告》审批内容明确了羊易热田资源前景评估可具有建设30MW电站的条件,且热田开发远景评价有待热田开发实践的进一步验证。在1988-1990年的热田勘探中,共钻井33口,可用于生产的井三口(ZK203,ZK208,ZK403),在羊易电站建设过程中,共钻井3口(SC211,SC202,SC402)。

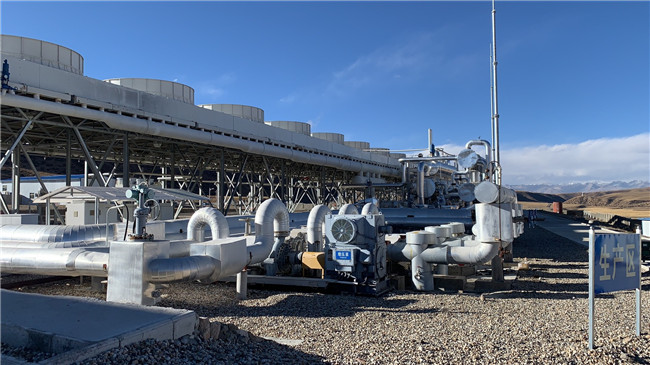

设备侧景
经过技术方案比选及试验,最终选择采用奥玛特OEC双工质机组,在取得国网西藏公司并网许可后,于2018年10月17日15:03顺利通过72小时考核试验,随后在进行试运和消缺后,顺利通过涉网试验,于2019年2月26日首次进入16MW满负荷运行,各项运行指标参数均显示优良。
三、羊易一期16MW项目
(一)发电尾水100%回灌
羊易一期项目中两口生产井流量为620吨/小时,蒸汽量50吨/小时,发电排水温度不低于65℃,将该温度尾水排放入自然环境中,势必严重破坏本来就极为脆弱的高原生态环境,因上述考虑在项目实施前期,羊易公司便设计将发电尾水进行全回灌,完美解决了地热发电尾水污染问题,将羊易电厂打造成为真正的绿色电厂。

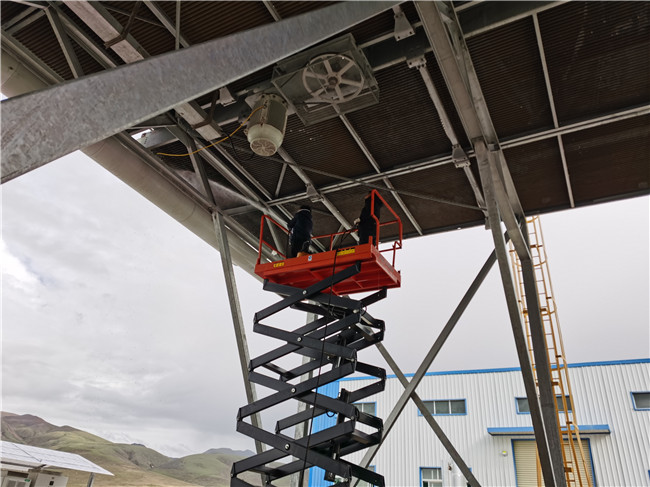

空冷岛下部检修
(二)井下阻垢技术
一期项目生产井井下阻垢实验成功,并于2020年采用国产化学阻垢剂试验成功。项目最初采用进口化学阻垢剂,虽然阻垢效果良好,但成本较高,2020年公司开始启动阻国产化垢剂试验,并圆满完成了任务,目前阻垢剂成本降低约50%,解决了地热生产井结垢技术国产化的难题。
四、结语
随着国家政策的大力支持,结合地热能本身所具有的优势,有理由相信地热能在可再生能源发展中,将为一颗冉冉升起的新星。虽然锦江·羊易地热发电项目仅仅迈出了第一步,但这一步,将成为中国地热发电历史的新征程最稳健的开端。
